Markt Rimpar

Straßensanierung Weinbergstraße

Straßeninstandsetzung:

Sanierung Weinbergstraße mit Neubau Wasserleitung und Teilneubau/Instandsetzung Kanal



Durchführung & Projektpartner

Planer: IB Köhl, Konradstraße 9, 97072 Würzburg

Baufirma: Fa. Burger Bau, Häuserschlag 3, 97688 Bad Kissingen

Status

Baubeginn im Mai 2022



Förderung

Kosten

2,3 Millionen Euro

Weiterführende Informationen & Links

Videos zum Thema Instandhaltung

Im Rah­men der ​“Schau auf die Rohre”-Kampagne wur­den Videos erar­beit­et, welche der all­ge­meinen Infor­ma­tionsver­mit­tlung zum Erhalt der Trinkwass­er- und Abwasser­net­ze in Bay­ern dienen.

Quelle: „Schau auf die Rohre“



Weitere Informationen erhalten Sie in der Broschüre zur Bürgerinformation

Video: "Trinkwasser- und Abwassernetze erhalten"

Video zur Instandhaltung der Trinkwasserleitungen

Video zur Instandhaltung der Trinkwasserleitungen

Video zu Grundstücks-entwässerungsanlagen

Beschreibung des Projekts:

Sanierung Weinbergstraße mit Neubau Wasserleitung und Teilneubau/Instandsetzung Kanal

Geplant ist die Ausführung in vier Bauabschnitten – siehe beigefügter Plan.

Vor Beginn der Bauarbeiten erfolgt in jedem Abschnitt mit allen Grundstückseigentümern/-innen und Bewohnern nochmals ein Vorort-Termin mit allen am Projekt Beteiligten, um die genaue Vorgehensweise abzuklären.

Bautagebuch:

12.04.2024:

Aktuell und in KW16 laufen alle erforderlichen Arbeiten, welche noch vor dem Asphalteinbau erforderlich sind, z.B. Gehweg- und Straßenplanum, Einbauteile wie Schieber, Schächte auf Höhe setzen usw.

Die Asphaltarbeiten sind ab dem 22.04.2024 für die KW 17 eingeplant.

Anschließend stehen nur noch Restarbeiten und die Grundstücksangleichungen an, mit der Fertigstellung der Baumaßnahme kann mit Anfang Mai gerechnet werden.

20.11.2023

 – der Kreuzungsbereich Storch- / Frühlingstraße wurde provisorisch über den Winter mit Asphalttragschicht asphaltiert, weil hier im Frühjahr nochmals eine Grube erforderlich ist.

– zur Zeit werden im Bauabschnitt 3 die punktuellen Öffnungen an der Kanalleitung durchgeführt, um die neuen Hausanschlussleitungen vorzubereiten.

10.11.2023

– der Bauabschnitt 2 wurde bis auf Restarbeiten und Angleichungen inkl. Asphaltdeckschicht bis auf Höhe Hs.Nr.23 fertiggestellt

– am Montag wird die Asphalttragschicht im Kreuzungsbereich Storchstraße / Frühlingstraße eingebaut. Dies erfolgt bis Oberkante Straße – nach dem Winter wird der Kreuzungsbereich abgefräst und erhält eine neue Asphaltdeckschicht

– ansonsten werden die Tiefbauarbeiten im BA 3 fortgeführt

03.11.2023

Zwischenzeitlich wurde im Bauabschnitt 2 der Gehweg fertiggestellt und in der Straße die Asphalttragschicht eingebaut.

Am heutigen Freitag wird im Bauabschnitt 2 die Asphaltdeckschicht eingebaut – es wird so lange gearbeitet, bis die Straße fertig ist. Die Verkehrsfreigabe erfolgt am Montag.

Parallel werden im Kreuzungsbereich Storchstraße / Frühlingsstraße ein Wassertrennschacht versetzt, sowie im Bauabschnitt 3 die Gräben für Kabel- und Drainageleitung erstellt.

22.09.2023

Baustand Bauabschnitt 2 :

  • die Randeinfassungen des Gehweges sind ca. bis auf Höhe Hs.Nr.23 hergestellt
  • die Pflasterzeile auf der anderen Straßenseite wird derzeit vorbereitet bzw. ist bis ca. auf Höhe Hs.Nr.26 versetzt
  • als nächstes werden die Straßeneinläufe gesetzt und die Flächen für den Asphalteinbau vorbereitet



In etwa 2 Wochen werden die Arbeiten in Bauabschnitt 3 weitergeführt.

15.09.2023

Die Randeinfassungen des Gehwegs (Bordstein mit Einzeiler bzw. nur Einzeiler Grundstück seitig) sind bis auf die Aussparungen für Straßeneinläufe, Beleuchtungsmasten, etc. bis ca. Anwesen Hs.Nr.30 gesetzt.

Aktuell wird die Frostschutzschicht des Gehwegs hergestellt bzw. die Grundstückszugänge aufgeschottert.

08.09.2023

Die zusätzliche Kolonne hat innerhalb von knapp 2 ½ Tagen den Bordstein mit Einzeiler bis auf Höhe Hs.Nr. 15, den hinteren Einzeiler bis auf Höhe Hs.Nr.15 gesetzt.

05.09.2023

Aktuell wird weiter an den Hausanschlüssen, Leitungsanschlüssen, Vorbereitungen für die Straßenabläufe und Köcher für die Straßenlaternen gearbeitet.

Weiterhin wird parallel die Bordsteinflucht und -höhe abgesteckt und das Planum entsprechend hergestellt, so dass im Laufe der Woche eine zusätzliche Kolonne mit dem Setzen der Randeinfassungen beginnen kann.

Die Asphalttragschicht für den BA2 ist für 30.10.2023 eingeplant.

21.07.2023

Die Arbeiten am Hauptkanal sind aktuell auf Höhe Hs.Nr.30 und werden nächste Woche abgeschlossen.

Als nächstes erfolgt dann die Umbindung der Kanal-Hausanschlüsse an die neue Leitung.

14.07.2023

Die Verlegung der Hauptleitung Kanal befindet sich auf Höhe Hs.Nr.26.

04.07.2023

Die Arbeiten an der neuen Hauptkanalleitung sind aktuell auf Höhe Haus Nr.18.

15.06.2023

Die Kanalarbeiten sind aktuell auf Höhe Haus Nr.14

02.06.2023

Im 1. BA werden noch Restarbeiten, Fugenschnitt und -verguss, sowie Reinigungsarbeiten durchgeführt.

Im 2. BA sind die Arbeiten am Hauptkanal auf Höhe Weinbergstraße Hs.Nr.8, parallel werden Kabel- und Drainagearbeiten durchgeführt.

26.05.2023

Im Bauabschnitt 1 wurde gestern die Asphaltdecke eingebaut, hier sind jetzt „nur noch“ ein paar Restarbeiten wie Fugen, Grundstücksangleichungen, Reinigung etc. nötig.

Die Anwohner können jetzt schon zu ihren Grundstücken, die öffentliche Verkehrsfreigabe erfolgt dann in der 23.KW.

Als nächstes geht es parallel ab 30.05.2023 wieder mit den Kanalarbeiten im Bauabschnitt 2 weiter, aktuell sind diese noch vor dem Anwesen Weinbergstraße 6.

08.05.2023

Im Bauabschnitt 2 sind die Arbeiten an der Kanalleitung aktuell vor den Häusern Weinbergstraße 6/8.

Im Bauabschnitt 1 laufen parallel die Arbeiten am Straßenbau, hier ist der Asphalteinbau für die KW21 eingeplant.

02.05.2023

Im Bauabschnitt 1 (Frühlingsstraße) ist der Straßenbau in vollem Gange. Hier ist das Ziel, noch vor den Pfingstfeiertagen den Asphalt einzubauen.

Zu Beginn des Bauabschnitts 2 wird gerade vor der Weinbergstraße 4/6 die neue Kanalleitung verlegt.

20.03.2023

– aktuell laufen die Kanalarbeiten parallel vor den Anwesen Frühlingstraße 10/12 sowie Frühlingstraße 4.

06.03.2023

– heute erfolgt die Umbindung der neuen auf die bestehende Wasserleitung und im Laufe der Woche noch die Hausanschlüsse der Anwesen Hs.Nr. 14/16/18 in der Frühlingstraße. Wenn alles nach Plan läuft, wären die Arbeiten an der Wasserleitung somit in dieser Woche abgeschlossen

– weiterhin wurde bereits mit den Arbeiten für die neue Kanalleitung begonnen, aktuell wird hier vor den Anwesen Frühlingstraße 6/10 gearbeitet

24.02.2023

Heute werden noch die beiden Wasserhausanschlüsse für Haus 44 und 46 hergestellt.

Ab kommender Woche wird die Stichleitung zu Frühlingstraße 14/16 hergestellt und bereits mit den Kanal- und Straßenbauarbeiten im 1. Bauabschnitt begonnen.

17.02.2023

In der Weinbergstraße wird heute der Wasserhausanschluss des Anwesens Haus Nr. 27 hergestellt.

Falls die Witterung mitspielt, sieht der weitere Plan wie folgt aus :

– KW 8 : Fertigstellung der Wasserhausanschlüsse bis Bauende

– KW 9/10 : Herstellen der Stichleitung Wasser zu Haus 16/18 und Umbindung der Wasserversorgung

– ab KW 10 : Beginn Kanal und Straßenbau im 1. Bauabschnitt

03.02.2023

Die Fa. Burger Bau arbeitet derzeit an den neuen Wasserhausanschlüssen für die Anwesen Hs.Nr.13 und 15.

Wir gehen davon aus, dass bei entsprechender Witterung die Arbeiten an der Wasserleitung in spätestens 3 Wochen abgeschlossen werden können.

20.12.2022

Beim Bauvorhaben Weinbergstraße wurden die Arbeiten auf Grund der Witterung vorerst eingestellt. Hier ist je nach Witterung eine Winterpause bis mindestens 09.01.23 geplant.

13.12.2022

Vor dem Wintereinbruch konnte am Freitag noch die Asphalttragschicht eingebaut werden.

02.12.2022

Im Bauabschnitt 4 werden die Randeinfassungen der Straße inkl. Entwässerungsrinnen gesetzt und das Schotterplanum in der Straße vorbereitet, in der kommenden Woche soll die Asphalttragschicht eingebaut werden.

25.11.2022

Im 4. Bauabschnitt werden gerade die Arbeiten an Kanal- und Wasserleitung abgeschlossen, die Randeinfassungen gesetzt und das Schotterplanum in der Straße erstellt. In der Straße wird dann in etwa 2 Wochen noch die Asphalttragschicht hergestellt, sowie der Gehweg und die Randbereiche provisorisch hergestellt.

21.10.2022

Es werden weiterhin die Arbeiten mit dem Gemeinschaftsgraben für Wasser, Kanal, Strom, Beleuchtung, Telekom und Glasfaser in Richtung Bauende vorangetrieben.

30.09.2022

Die Arbeiten mit dem Gemeinschaftsgraben für Wasser, Kanal, Strom, Beleuchtung, Telekom und Glasfaser sind mittlerweile am Haus Nr. 52a vorbei und werden weiter in Richtung Bauende vorangetrieben.

23.09.2022

Wir sind aktuell mit dem Gemeinschaftsgraben für Wasser, Kanal, Strom, Beleuchtung, Telekom und Glasfaser auf Höhe Haus Nr. 52a.

Weiterhin möchten wir nochmals dazu aufrufen / die Anwohner bitten, sich beim Parken der Autos  (zumindest teils) auf den Gehweg zu stellen. Dies würde die Durchfahrt für andere Anwohner und Baufahrzeuge erheblich verbessern. Der Verkehrsüberwachungsdienst wird von uns entsprechend informiert !

09.09.2022

Mit den Arbeiten für die Wasserhaupt- und Glasfaserleitungen ist man inzwischen an Haus Nr.48 vorbei.

Ab dem vorhandenen Kanalschacht wird jetzt ein breiterer Graben bzw. ein sogenannter Stufengraben hergestellt, weil ab hier auch gleich die neue Kanalleitung mit verlegt wird.

02.09.2022

Die Arbeiten an der neuen Hauptwasserleitung inkl. Vorverlegung des Glasfaserkabels sind mittlerweile auf Höhe Hs.Nr. 42/44.

12.08.2022

Aktuell wird vor Haus Nrn.28/30 gearbeitet.

27.07.2022

Die Baufirma hat informiert, dass diese Woche keinerlei Arbeiten möglich sind, da die komplette Kolonne krankheitsbedingt ausfällt.

Aktuell wird davon ausgegangen, dass die Arbeiten am Montag, den 01.08.22, wieder aufgenommen werden können.

Der Termin zur Anliegerinfo am Mittwoch, den 03.08.22, soll aber auf jeden Fall beibehalten werden.

22.07.2022

In der Weinbergstraße wurde die Haupt-Wasserleitung bis Haus Nr.16  gelegt, kommende Woche folgt das nächste Teilstück bis Hs.Nr. 20/22.

Anfang August wird dann bereits der Infoabend vor Ort für den 3. Und 4. Bauabschnitt erfolgen können.

15.07.2022

Die Wasserleitung bis Haus Nr. 8 wurde gelegt. In der kommenden Woche wird das Teilstück bis ca. Höhe Hs.Nr.16 hergestellt.

06.07.2022 Infotreffen für Anlieger des 2. Bauabschnittes

Mit dem 2. Bauabschnitt wird am Montag, den 11.7.2022 begonnen. Lt. den Verantwortlichen soll der Abschnitt von Hausnr. 2 bis 30 Mitte August beendet sein. Die Bautätigkeit wird dabei immer auf einer Strecke zwischen 20 und 30 Metern erfolgen. Zum Thema Müllentsorgung wurde mit dem team-orange und der Firma Knettenbrech & Gurdulic vereinbart, dass diese an den Abfuhrtagen die Weinbergstraße durchfahren können. Die Bitte an die Anlieger lautet, dass sie die Tonnen bis 6 Uhr ganz normal bereitstellen. Parken ist einseitig erlaubt, allerdings nicht im direkten Bereich der Bauarbeiten und unter Beachtung der Baustellenbeschilderung. Jeden Freitag um 9 Uhr findet ein sog. Jour Fixe statt, zu welchem die Anlieger gerne kommen und auftretende Fragen u.ä. klären können. Natürlich können die Anlieger jederzeit auch vor Ort auf Polier Marius Geis zugehen. Die neue Kanal- und Wasserleitung wird von Seiten der Gemeinde bis zu den Grundstücksgrenzen gelegt. Die Eigentümer der im Sanierungsgebiet befindlichen Häuser werden gebeten, sich zu überlegen, ob sie ihre Anschlüsse zur Hausentwässerung auf privatem Grund erneuern möchten. Falls dies gewünscht ist, müssen die Eigentümer in Eigenregie eine Firma beauftragen. Ist ein Glasfasereinbau gewünscht muss dies vom jeweiligen Eigentümer bei der Telekom beantragt werden.

27.06.2022

Die Arbeiten an der Wasserhauptleitung kommen gut voran. Früher als gedacht, kann bereits im Laufe der nächsten Woche nahtlos in den 2. Bauabschnitt übergegangen werden.

Für Mittwoch, den 6.7.2022 um 17 Uhr ist der nächste Infoabend vor Ort angesetzt. Eine entsprechende Anliegerinfo (s. PDF unter “Beschreibung des Projekts”) wurde an die Anwohner des 2. Bauabschnitts verteilt.

03.06.2022 Beginn erster Bauabschnitt

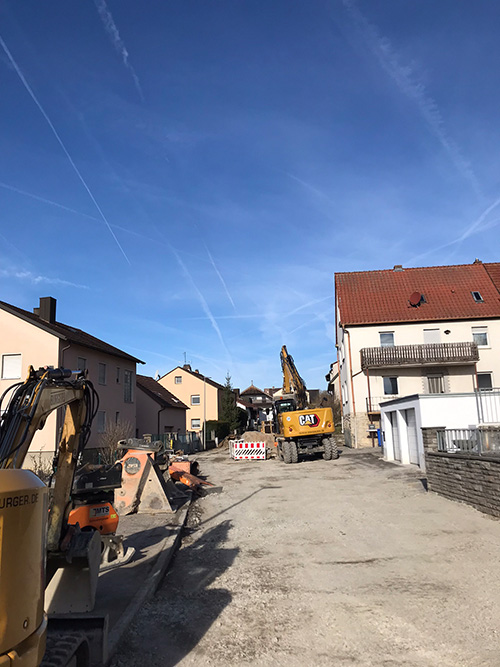

Ende Mai sind die Bagger in der Weinbergstraße angerollt. Die Sanierung beginnt. Die Firma Burger Bau hat die Baustelle schon eingerichtet und mit den nötigen Vorbereitungen begonnen. Nun luden die Verantwortlichen zum Pressetermin. Der Bauausschuss der Marktgemeinderats hatte eine Liste der sanierungsbedürftigen Straßen erarbeitet. In der Prioritätenliste ganz oben – die Weinbergstraße. Hier war es in kurzer Zeit zu drei großen Rohrbrüchen gekommen. Die Straße weist viele Längs- und Querrisse, Setzungen, Abplatzungen und schadhafte Flickstellen auf, die laut Büro Köhl, das die Planungen durchgeführt hat, auf einen nicht ausreichend tragfähigen Untergrund zurückzuführen sind.

Neben einer Erneuerung der Straßendecke und einer Verstärkung des Straßenaufbaus sollen auch der Abwasserkanal ausgebessert und die Haus-Anschlussleitungen des Abwasserkanals erneuert werden. Die alten Kunststoff-Wasserleitungen werden ersetzt ebenso die Hausanschlüsse. Außerdem sollen Leerrohre für Glasfaser-Internet verlegt werden. Die voraussichtlichen Baukosten für die Sanierung der Weinbergstraße und eines Teilbereichs der Frühlingstraße belaufen sich auf ca. 2,3 Millionen Euro.

Ende Mai haben nun die Arbeiten im ersten Bauabschnitt begonnen. Die Straße oberhalb der Storchstraße bis zur Verbindungsstraße zur Ziegeleistraße wurde bereits aufgebaggert und mit den Arbeiten gestartet.



Insgesamt wird die Maßnahme in vier Bauabschnitte aufgeteilt:
1.BA: von Frühlingstraße 20 bis Frühlingstraße 2
2.BA : von Weinbergstr. 2 bis Weinbergstr. 30
3.BA : von Weinbergstr. 32 bis Weinbergstr. 48
4.BA : von Weinbergstr. 48 bis Bauende


Noch in diesem Jahr soll die neue Wasserleitung verlegt werden. 2023 werden wieder vom ersten Bauabschnitt beginnend der neue Kanal und die Straßenbauarbeiten durchgeführt. Der Zeitplan sieht – Stand jetzt – folgende Baufelder vor:


Wasserleitung 1.BA: 30.05.-05.08.2022
Wasserleitung 2.BA: 25.07.-16.09.2022
Wasserleitung 3.BA: 19.09.-11.11.2022
Wasserleitung 4.BA: 14.11.-13.12.2022


Dabei dient der vorliegende Bauzeitenplan lediglich als „Richtschnur“. Etwa zwei Wochen vor Beginn eines neuen Bauabschnittes werden auch die betreffenden Anwohner zu einem Ortstermin eingeladen, bei welchem die weitere Vorgehensweise besprochen wird.

Im Zuge der Wasserleitungsverlegung wird auch gleich die neue Glasfaserleitung mit verlegt.

Die Verantwortlichen bitten die Anwohner der Weinbergstraße auf der Gehsteigseite zu parken, damit Rettungs- und Baufahrzeuge die Straße ungehindert passieren können.
